每年6-9月雨季,填埋场渗滤液水量会出现3-5倍的脉冲式激增。雨季前3天,原有处理站进水量从设计值的150 m³/天跳到600 m³/天,调节池48小时内溢流。这是绝大多数填埋场在雨季面临的第一道关卡。
1. 渗滤液原水COD 8000-15000 mg/L
雨季渗滤液有机物浓度是老填埋期的2-3倍,溶解性COD占比超过70%,传统生化工艺的停留时间从设计的7天被迫压缩到2天,污泥流失、出水浑浊是必然结果。
2. 氨氮 1000-2500 mg/L
高氨氮对硝化菌有强抑制作用,雨季水温从25℃降到18℃进一步降低硝化效率。出水氨氮从设计的15 mg/L飙升到200 mg/L以上,几乎不可能达标。
3. TDS 5000-12000 mg/L
雨季稀释效应让TDS略有下降,但电导率仍稳定在8000 μS/cm以上。这个盐度区间,普通卷式RO膜的运行压力需要提到15-20 bar,膜污染速度加快30%。
二、为什么传统工艺扛不住72小时
不少填埋场在雨季前会临时加一套MBR或卷式RO应急,但实际跑下来发现两个硬伤:
1. MBR扛不住高氨氮冲击
MBR膜生物反应器的硝化菌群对游离氨极敏感,当进水氨氮超过2000 mg/L时,硝化速率直接掉到设计的20%以下。某省会城市填埋场曾尝试用MBR应急,结果3天内整个生化段崩溃,膜组件全部报废。
2. 卷式RO的流道扛不住高污染
卷式RO膜的进水流道宽度只有0.7mm,遇到渗滤液这种高COD+高SS的水,膜元件入口端3天就被污泥糊死,压差从0.2 MPa飙升到0.6 MPa以上。某项目实测:卷式RO在渗滤液应急场景下的连续运行时间不超过72小时。
三、DTRO两段配置的5个关键参数

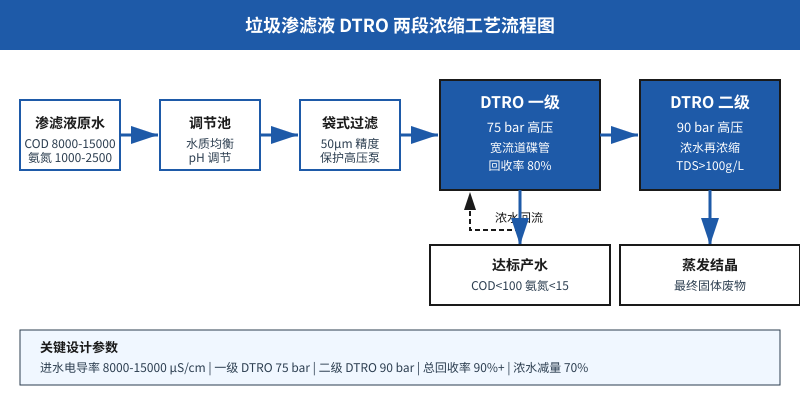

碟管式反渗透(DTRO)是专门为高污染高盐分场景设计的膜组件,宽流道(3-6 mm)+碟片式结构让渗滤液这种”硬骨头”也能稳定跑。DTRO两段配置在渗滤液应急处理中已经是成熟方案,5个关键参数如下:
1. 一级DTRO压力段:75 bar
75 bar是经过多年工程验证的渗滤液一级浓缩压力。在这个压力下,一级DTRO回收率稳定在80%,产水电导率降到300 μS/cm以下,COD脱除率超过99%。
2. 二级DTRO压力段:90 bar
二级DTRO主要处理一级浓水,压力提到90 bar进一步浓缩。浓水TDS从一级的30 g/L拉到100-150 g/L,体积减量70%以上,后续蒸发结晶的负荷大幅降低。
3. 进水50 μm袋式过滤
DTRO虽然流道宽,但对SS仍然敏感。进水前必须加50 μm袋式过滤保护高压泵,袋滤更换周期通常7-10天,远低于卷式RO的1-2天。
4. 一级DTRO浓水回流比 90%
一级DTRO浓水90%回流到一级入口循环浓缩,只有10%进入二级。这样既保证一级回收率最大化,又避免二级进水量过大导致高压泵过载。
5. 总回收率 90%+
两段DTRO总回收率稳定在90%以上,剩余10%浓水进蒸发结晶,最终废液量仅为原水体积的3-5%,远低于卷式RO的15-20%。
| 参数 | 一级DTRO | 二级DTRO |
|---|---|---|
| 工作压力 | 75 bar | 90 bar |
| 回收率 | 80% | 50%(基于一级浓水) |
| 进水电导率 | 8000-15000 μS/cm | 30000-50000 μS/cm |
| 产水电导率 | <300 μS/cm | <800 μS/cm |
| COD脱除率 | 99% | 95% |
| 浓水TDS | 30 g/L | 100-150 g/L |
| 适用场景 | 渗滤液主体处理 | 浓水再浓缩减量 |
四、72小时出水达标的实战复盘
某省会城市生活垃圾填埋场,2024年雨季因原有处理站超负荷被环保部门警告,要求72小时内出水COD降到100 mg/L以下、氨氮降到15 mg/L以下。项目紧急上马DTRO应急处理系统,2套DTRO-2(2 m³/h)撬装设备72小时内到场安装调试出水。

1. 设备到场后72小时内出水
撬装式DTRO设备集成度高,到场后只需接进出水管和电源即可运行。第1天卸货就位,第2天管道连接和单机调试,第3天联动调试并开始进水。整个应急过程没有土建施工。
2. 连续运行3个月无故障
两套DTRO-2交替运行,单套日处理量75 m³,两套合计150 m³/天。连续运行3个月(应急期间),产水COD稳定在60-90 mg/L,氨氮稳定在8-12 mg/L,全部满足GB 16889-2008表二标准。
3. 浓水减量70%
两级DTRO串联后,浓水TDS从30 g/L浓缩到120-150 g/L,体积仅为进水量的8%。后续低温蒸发器每天处理量从原设计的50 m³降到12 m³,蒸发成本下降60%以上。
五、什么样的项目适合这套方案
DTRO两段配置不是万能方案,但在以下3类场景中性价比最高:
1. 雨季应急处理
填埋场原有处理站超负荷,需要72小时内快速上量的项目。撬装DTRO是首选,2-4周完成应急部署,4-8周完成永久化升级。
2. 高COD+高氨氮难降解渗滤液
老填埋场渗滤液COD超过8000 mg/L、氨氮超过2000 mg/L,传统MBR无法稳定运行的场景。DTRO宽流道碟管结构对这类水质有天然适应性。
3. 浓水减量+零排放目标
需要把最终废液量降到原水5%以下的近零排放项目。DTRO两段把浓水TDS拉到100-150 g/L后,蒸发结晶的能耗和投资都大幅下降。
如果你的项目正好面临雨季渗滤液激增、原工艺扛不住、出水要求72小时达标的困境,DTRO两段配置是经过多个省会级填埋场验证的成熟方案。从应急撬装到永久化升级,4-8周可完成全流程部署。
