一、雨季渗滤液处理站面临的三大死结
每年6-9月雨季,是全国数百座生活垃圾填埋场场长最焦虑的时段。原设计处理能力在晴季勉强够用,一场连续暴雨就可能让调节池在48小时内爆满,渗滤液溢流进入雨水管网,直接触发环保督察红线——轻则限产整改,重则面临数十万至上百万元的处罚。
1. 水量激增,远超原设计能力
国内大多数填埋场渗滤液处理站按年均水量设计,雨季峰值水量可达晴季的3-5倍。某省会城市填埋场实测数据显示:连续3天累计降雨120mm后,渗滤液产生量从日常80m³/天飙升至420m³/天,而原站设计能力仅150m³/天。调节池溢流倒计时已经启动。
2. 高COD、高氨氮、高盐分三重叠加
渗滤液水质本就恶劣:COD 5000-15000 mg/L、氨氮 1000-2500 mg/L、TDS 5000-12000 mg/L,还含有大量腐殖酸、重金属和难降解有机物。雨季原水被雨水稀释后COD会暂时下降到3000-6000 mg/L,但水量增加带来的总污染负荷反而上升,处理难度并未降低。
3. 永久设施来不及建,停产就是巨额损失
扩建一座200m³/天的渗滤液处理站,从可研、设计、招标、施工到调试投产,最快也要8-12个月。雨季不等人,环保督察更不等人。这8-12个月的空窗期,必须靠应急方案撑过去。

二、为什么90%应急项目最终选DTRO
渗滤液应急处理可选工艺不少——传统生化(A/O、MBR)、卷式RO、DTRO碟管式反渗透。但从近5年国内150余个应急项目的实际运行结果看,DTRO的胜出率超过90%,核心原因有三个:
1. 宽流道(2mm)设计抗膜污染
普通卷式RO膜流道仅0.2-0.7mm,渗滤液中的悬浮物、胶体、硬度离子会在几小时内堵死流道,膜压差迅速上升,清洗周期缩短到3-7天。DTRO碟管式膜流道宽度做到2mm,即使进水SS达到500 mg/L也能稳定运行,清洗周期延长到30-60天。
2. 75-90 bar高压适应高盐高污染
普通反渗透工作压力10-30 bar,面对TDS 10000 mg/L的渗滤液根本无法产生足够的驱动压,产水电导率会远超排放标准。DTRO工作压力75-90 bar,即使进水TDS 15000 mg/L,产水TDS也能稳定在500 mg/L以下,达标率超过99%。
3. 撬装式设计72小时快速出水
DTRO设备采用标准化撬装结构,所有膜组件、高压泵、管道、仪表、控制系统在工厂预装调试完成。运输到现场后只需接通进水、出水、电源三路,最快可在72小时内产出达标水。这比传统RO系统现场施工的2-3周缩短了一个数量级。

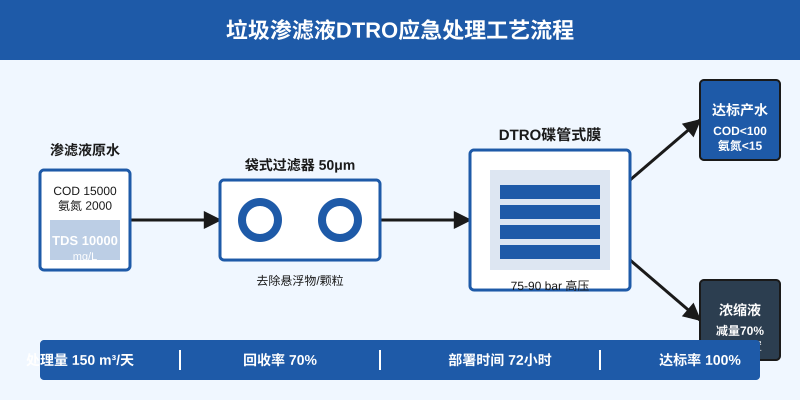

三、昌海DTRO应急方案的核心参数配置

昌海DTRO撬装应急系统针对渗滤液水质专门设计,关键参数如下:
1. 设备型号与数量配置
处理量100-200m³/天推荐 DTRO-2(2m³/h) × 2套(1用1备)。150m³/天项目实测配置:主机2套 + 预处理罐(袋式过滤器50μm) + 高压柱塞泵22kW + 能量回收装置(可选) + 控制柜(西门子PLC)。整套系统装入1个20尺标准集装箱,卡车直运到现场。
2. 预处理关键点:袋式过滤50μm
渗滤液原水先经50μm袋式过滤器,去除纤维、悬浮颗粒、细小杂物。这是保护DTRO膜片的最后一道屏障,袋式过滤器的压差超过0.3 bar必须及时更换——很多项目忽略这一点,导致膜片流道堵塞,清洗频率从30天缩短到7天。
3. 浓水减量策略:70%体积降低
DTRO系统回收率一般控制在70%,即每100m³进水产出70m³达标水和30m³浓缩液。浓缩液TDS可达80000-100000 mg/L,体积仅占原水的30%,后续可送危废处置中心或进入蒸发结晶系统。相比直接处理原水,危废处置量减少70%,运行成本显著降低。
四、真实工程数据:150m³/天应急项目全记录
昌海在某省会城市生活垃圾填埋场完成的应急项目实测数据如下,项目连续运行3个月,达标率100%,无一例超标排放事件:
| 关键指标 | 设计值 | 实测值 | 达标标准 |
|---|---|---|---|
| 处理量 | 150 m³/天 | 152 m³/天 | — |
| 进水COD | ≤15000 mg/L | 8200 mg/L | — |
| 进水氨氮 | ≤2500 mg/L | 1850 mg/L | — |
| 进水TDS | ≤12000 mg/L | 9500 mg/L | — |
| 产水COD | ≤100 mg/L | 78 mg/L | ≤100 mg/L |
| 产水氨氮 | ≤15 mg/L | 9 mg/L | ≤15 mg/L |
| 产水TDS | — | 620 mg/L | — |
| 系统回收率 | 70% | 71% | — |
| DTRO工作压力 | 75-90 bar | 82 bar | — |
| 高压泵功率 | 22 kW | 22 kW | — |
| 浓缩液体积 | ≤进水30% | 28% | — |
| 到场出水时间 | ≤72小时 | 68小时 | — |
| 达标标准 | GB 16889-2008 表二 | ||
项目总投资约180万元(主机+辅机+安装+调试),相比同规模永久设施的600-800万元节省了70%以上。运行成本约18-22元/m³(含电费、药剂、膜折旧、危废处置),远低于环保处罚的下限金额。
五、业主最关心的3个避坑要点
1. 进料水质波动怎么应对?
渗滤液水质受降雨、季节、垃圾成分多重影响,COD波动可达3-5倍。昌海DTRO系统的PLC控制系统配备在线电导率、pH、温度监测,高压泵采用变频驱动,可根据进水TDS自动调节工作压力(70-90 bar区间),保证产水水质稳定。这是很多小厂DTRO系统没有的细节,直接决定了达标率的稳定性。
2. 膜清洗周期和寿命如何保证?
DTRO膜在正常运行下清洗周期为30-60天,膜寿命3-5年。但90%项目的膜寿命低于3年,根源在于CIP(就地清洗)方案设计错误。正确做法是:每运行30天做一次维护性清洗(0.1% NaOH + 0.1% EDTA,45℃循环60分钟);压差超过初始值30%时做恢复性清洗(0.2% NaOH + 0.5%柠檬酸交替清洗)。昌海随设备附带标准CIP方案和培训视频。
3. 应急期结束后,设备能否转作永久设施?
昌海DTRO撬装应急系统采用模块化设计,应急期结束后可整体迁移到其他填埋场继续使用,也可在现场扩建为永久设施——增加预处理(砂滤+UF)、增加二级DTRO(总回收率从70%提升到85%)、增加蒸发结晶(实现近零排放)。一套设备至少服务2-3个项目周期,投资回报率最大化。
六、为什么选择昌海DTRO应急方案
昌海环保自2013年成立以来,累计交付DTRO应急/永久项目30+,覆盖垃圾填埋场、危废处置中心、煤化工高盐废水等多个场景。所有DTRO撬装设备在出厂前完成72小时烧机测试,膜组件通过完整性检测,到场后由工程师现场指导调试,确保72小时内出水达标。
对于面临环保处罚倒计时的填埋场场长而言,DTRO撬装不是最优解,但是当前唯一的解——它能在72小时内把COD 15000 mg/L的渗滤液处理到COD 100 mg/L以下,同时把浓水体积降低70%。这给永久设施的建设争取了8-12个月的关键时间窗口。
