一、海岛与沿海工业场景的”高 TDS 困境”

海岛、沿海电厂、船用平台这类场景,淡水运输成本极高或根本没有运输条件,唯一稳定水源就是海水。海水 TDS 通常在 32,000-35,000 mg/L,是 WHO 饮用水标准 500 mg/L 的 64-70 倍。传统苦咸水反渗透(BWRO)膜的工作压力只有 10-25 bar,根本顶不住海水渗透压,必须升级到高压反渗透,也就是 SWRO 海水淡化系统。

但 SWRO 不是简单把 BWRO 压力调高就行。它有 3 个工程参数容易在设计阶段被漏算:能量回收装置选型、高压泵扬程余量、浓水排放路径。漏一个,吨水成本可能从 1.8 USD 直接飙到 3 USD 以上,回收率也卡在 30% 上不去。本文用一个真实海岛项目的实战数据,把这 3 个参数拆开讲清楚。

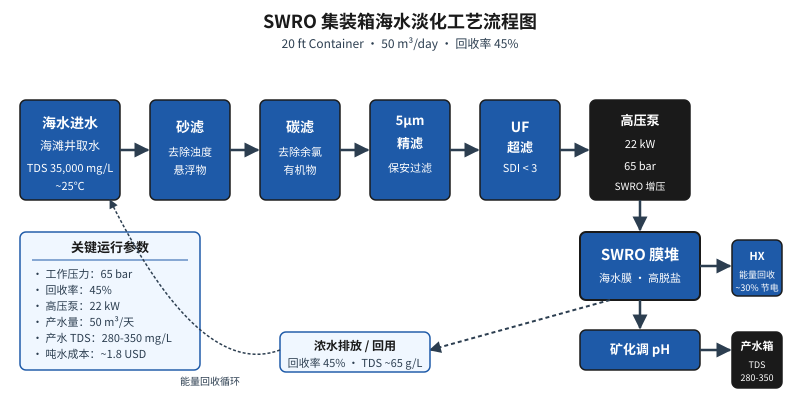

海水淡化 SWRO 集装箱工艺流程图:从海水进水到饮用水输出的完整路径

二、SWRO 与 BWRO 工程参数的本质差异

1. 工作压力:从 25 bar 跳到 65 bar

海水渗透压约 25 bar,要让水从高浓度侧穿过半透膜到淡水侧,SWRO 实际工作压力必须达到 55-75 bar。高压泵的扬程余量要预留 10-15%,否则膜堆后半段就会出现欠压、产水量不足。很多设计院直接把 BWRO 泵拿来用,结果在 65 bar 工况下泵效率曲线偏离最佳点,电耗直接拉高 20%。

2. 回收率:30-50% 是海水淡化的天花板

苦咸水系统回收率能做到 70-85%,但海水不行。浓水 TDS 超过 65 g/L 时,膜表面结垢风险陡增(硫酸钙、碳酸钙、硅垢)。强行把 SWRO 回收率拉到 60% 以上,膜清洗周期会从 6 个月缩短到 2 个月,膜寿命也会从 5 年腰斩到 2-3 年。普吉岛项目 45% 回收率是基于海滩井水质优化后的平衡点。

3. 能量回收:从可选件变必选项

BWRO 系统吨水电耗 0.5-2 kWh/m³,能量回收装置是加分项;SWRO 系统吨水电耗 3-6 kWh/m³,配置液压能量回收装置(HX 或 ERI)后可以降低到 2.5-4 kWh/m³,相当于直接砍掉 30-40% 电费。没有能量回收的 SWRO 项目,运营两年电费就够再买一台设备。

参数苦咸水 BWRO海水 SWRO
进水 TDS1,000-10,000 mg/L30,000-45,000 mg/L
工作压力10-25 bar55-75 bar
系统回收率70-85%30-50%
膜类型苦咸水膜海水膜
能量回收不必须HX / ERI 必配
吨水电耗0.5-2 kWh/m³3-6 kWh/m³
Perth Seawater Desalination Plant in Western Australia, CC BY-SA 4.0
Perth 海水淡化厂(澳大利亚),CC BY-SA 4.0

三、海岛度假村 SWRO 集装箱实战数据复盘

泰国普吉岛某精品度假村(>100 间客房)原本靠每周船运淡水,淡水采购成本约 8 USD/m³,旺季还经常断供。改用 20 尺标准集装箱 SWRO 系统后,所有用水问题一次解决。

1. 设备选型与产水水质

配置 1 套 2 m³/h 的 SW-2 主机,每日产水 50 m³(设计值 52 m³/天),实际运行稳定在 48-51 m³/天。产水 TDS 280-350 mg/L,远优于 WHO 500 mg/L 标准,完全满足客房直饮、泳池补给、绿化灌溉三类用途。海水进水 TDS 32,000 mg/L,回收率 45%。

2. 能量回收的价值

系统配 22 kW 高压泵,若不加能量回收装置,吨水电耗约 5.5 kWh/m³;加装 HX 液压能量回收装置后,吨水电耗降到 3.6 kWh/m³左右。按当地电价折算,吨水成本 1.8 USD,相比船运成本节省 75% 以上。

指标数值
产水量50 m³/天
产水 TDS280-350 mg/L
海水 TDS32,000 mg/L
回收率45%
高压泵功率22 kW
淡化成本~1.8 USD/m³
投资回收期~2.5 年

四、设计院常漏算的 3 个 SWRO 工程参数

1. 高压泵扬程余量与温降补偿

海水温度每升高 1℃,渗透压下降约 0.3 bar,但膜通量上升。设计阶段如果按 25℃ 标准工况选泵,到冬季 18℃ 时实际工作压力会偏移,膜堆后半段欠压导致脱盐率波动。正确做法是按当地海水最低温度选泵扬程,并预留 10-15% 余量。

2. 能量回收装置选型(HX vs ERI vs 涡轮)

小流量(<5 m³/h)选 HX 液压能量回收性价比最高,效率 90-95%;大流量(>20 m³/h)选 ERI 等能量回收等压装置;涡轮式能量回收效率 70-80%,已基本淘汰。海岛项目流量小,选 HX 是标配。

3. 海滩井取水 vs 直接取水的预处理差异

普吉岛项目没有从海里直接抽水,而是打海滩井取浅层渗透水。好处是原水浊度从 50 NTU 降到 5 NTU 以下,悬浮物和藻类减少 80%,后续砂滤和 UF 负荷大幅降低,膜污染周期从 3 个月延长到 8 个月。设计院如果按直接取水设计预处理,前端必须加 DAF(气浮)+ 大型砂滤罐,投资额增加 30% 以上。

五、典型项目实施节点与避坑建议

SWRO 集装箱项目从合同签订到出水,标准周期 12 周:工艺设计 2 周 + 设备制造 4 周 + 海运 3 周 + 现场吊装调试 3 周。海岛项目最大的不确定因素是吊装和淡水试压,建议提前确认码头吊车吨位与试压水源。

膜污染预防的核心是 SDI<3 进水要求和定期化学清洗(每 3-6 个月 CIP 一次)。回收率卡在 30% 上不去时,先查 SDI 再查温度补偿,不要盲目调压力。SWRO 不是 BWRO 的升级版,是一套独立的工程系统——用 BWRO 思路做 SWRO 设计,吨水成本一定失控。
