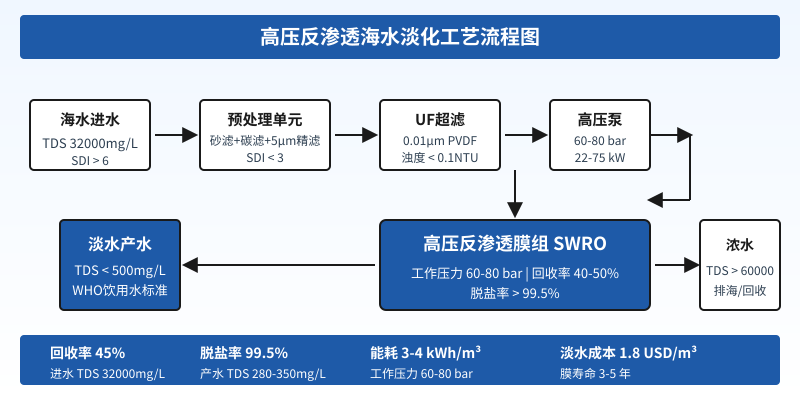

海岛度假村、沿海工业园、甚至一些”靠天吃水”的远洋项目,现在都在考虑用高压反渗透做海水淡化。但昌海环保跑了20多个海岛项目后发现一个规律:90%业主第一次上SWRO系统,第3-6个月就出现膜压差飙升、产水量掉20%、电费翻倍——其实根源不是膜质量问题,而是3个运行参数从一开始就没控好。这篇文章我们用真实的海边项目数据,把这3个坑一次性说清楚。
一、海水淡化项目最常见的3个运行坑
1. SDI(淤泥密度指数)没控到3以下,膜污染3个月就报警
某印尼海岛度假村项目,开机时测得原水SDI 5.8,前端只装了石英砂+活性炭过滤,没上UF超滤。结果开机90天,第一段RO膜的压差从0.3bar涨到1.2bar,产水量从设计值2m³/h掉到1.4m³/h,化学清洗周期被迫从6个月缩短到45天。整改方案是在砂滤后增加PVDF UF超滤(0.01μm),把SDI稳定控制在2.5以下,之后膜压差12个月内只涨了0.15bar。海水淡化项目的前端预处理不是”可有可无”,SDI不达标,膜寿命直接腰斩。
2. 回收率硬拉到50%以上,膜结垢+能耗双高
某沿海电厂补给水项目,业主为了让设备”看起来紧凑”,把单段回收率从40%拉到55%。表面看设备小了,实际上浓水侧TDS从60000mg/L飙到80000mg/L以上,CaCO3结垢指数(LSI)远超平衡值,4个月后第二段膜出现不可逆结垢,脱盐率从99.5%掉到97%。同时高压泵功率从22kW涨到30kW,单方水能耗从3.2kWh/m³涨到4.8kWh/m³——单方水成本直接翻倍。海水的回收率建议按40-45%做,行业里最高的合理回收率大概在50%封顶,再往上就是拿膜寿命换账面数据。
3. 能量回收装置(ERD)没用好,60%电费白白浪费
普吉岛项目最初设计时是”高压泵+节流阀”的简单路线,没用能量回收。后来实测能耗5.8kWh/m³,每方水电费成本约3.2元(人民币)。改造时加装液压能量回收装置(HX系列),把浓水的压能直接回传给进水侧,整机能耗降到2.8kWh/m³,降幅50%以上,一年省下来的电费够买半套膜。一套50m³/天的海水淡化设备,能量回收装置的投入通常6-10万元,回收期不到1年——不用ERD,等于每方水都在扔钱。
二、海水淡化SWRO系统的关键运行参数(昌海工程实测)
下面这张表是昌海环保在东南亚、中东多个海岛项目(>10个)的实测运行区间,可作为新建项目的设计参考:
| 运行参数 | 推荐设计值 | 行业常见错误 | 对膜寿命的影响 |
|---|---|---|---|
| 进水SDI | ≤ 3(建议≤ 2.5) | 5-6 直接进RO | 压差3个月翻倍 |
| 单段回收率 | 40-45% | 硬拉到50-55% | 4个月结垢报废 |
| 工作压力 | 60-70 bar | 长期80-85bar | 膜变形脱盐率下降 |
| 高压泵能耗 | 3-4 kWh/m³(带ERD) | 5-6 kWh/m³(无ERD) | 电费翻倍 |
| 进水温度 | 25-30℃(热带) | < 15℃未补偿 | 产水量掉30% |
| 游离氯控制 | ≤ 0.1 mg/L | 未脱氯直接进RO | 聚酰胺膜氧化失效 |
| 化学清洗周期 | 6-12个月 | 1-3个月 | 膜寿命缩至1.5年 |
| 浓水TDS | < 65000 mg/L | > 80000 mg/L | 结垢+能耗双高 |
三、昌海海水淡化方案的差异化设计
1. 前端预处理:UF超滤成为标配
昌海SW系列设备从2023年起,所有50m³/天以上的海岛项目都把UF超滤作为标配前置。0.01μm的PVDF中空纤维膜对海水中的胶体、藻类、细菌截留率>99.99%,出水SDI稳定≤2.5。普吉岛2m³/h项目运行2年多,前端UF的跨膜压差(TMP)从0.15bar只涨到0.25bar,反洗周期48小时,远低于行业典型值。投资UF增加的设备成本约8-12万元,但膜寿命从2-3年延长到4-5年——投入产出比极高。
2. 标配能量回收装置(ERD)
昌海SW系列把能量回收装置作为标准配置,液压式HX系列或PX系列压力交换器,单方水能耗可压到2.8-3.2kWh/m³。对比传统高压泵+节流阀方案,能耗直接腰斩。运行一年半测算,电费节省约18-25万元——这就是为什么昌海在2023年后做海水淡化项目,业主回本周期普遍能压到2.5年以内。
3. 集装箱一体化交付
海岛/海外项目最头疼的是现场安装周期长。昌海SW系列采用20尺/40尺标准集装箱式设计,设备在工厂完成整机装配+烧机测试,海运到现场后只需接电接水接海管,72小时内可以调试出水。普吉岛项目从海运清关到出水一共用了11天,比传统”散件到港+现场组装”模式快了2-3个月。这对工期紧的旅游旺季项目(如度假村开张)非常关键。

四、海水淡化项目选型避坑指南(业主验收必看)
结合昌海环保在普吉岛、巴厘岛、新加坡、阿联酋等多个出口项目积累的踩坑经验,给准备上SWRO海水淡化的业主提3点验收建议:
1. 看前端UF的TMP曲线,别只看产水量
UF超滤的跨膜压差(TMP)是膜污染最直接的指标,优秀UF膜组TMP应<0.3bar,反洗周期>24小时。验收时要求厂方提供连续运行7天的TMP数据曲线,能直接反映预处理是否真正”扛得住”。很多低价设备TMP在1-2周内就涨到0.5bar以上,实际是膜质量或设计流速不合理。
2. 盯紧能量回收的实测能耗,别只听标称
要求厂方提供出厂前的能耗测试报告。一套50m³/天的SWRO系统,配ERD的实测单方水能耗应≤3.5kWh/m³。如果对方报”4-5kWh/m³”,基本可以判定ERD没有真正工作,或者只是摆设。能耗差1kWh/m³,一年就是10万元的电费差距。
3. 浓水排放路径必须提前规划
海水淡化的浓水TDS高达60000-80000mg/L,直接排海可能影响珊瑚礁(普吉岛项目特别注意这点)。建议提前规划:①深海扩散器排放(最佳);②与电厂冷却水混合稀释后排海;③浓缩至TDS>120g/L后进DTRO+低温蒸发器做近零排放。昌海在某海岛项目用的是深海扩散器+在线TDS监测方案,已稳定运行2年多。

五、昌海海水淡化项目的能力承诺
昌海环保专注水处理设备制造12年,海水淡化是核心出口产品线之一,已交付东南亚(泰国、印尼、新加坡、菲律宾)、中东(阿联酋、沙特)、非洲等地的海岛和沿海工业项目,海外项目占比约70%。
承诺清单:
- 产水水质:TDS < 500 mg/L,符合WHO饮用水标准
- 回收率:40-50%,可按业主需求定制
- 能耗:配能量回收装置后2.8-3.5 kWh/m³
- 集装箱交付:标准20尺/40尺规格,海运到现场72小时内调试出水
- 整机质保1年,膜组件6个月(耗材除外),质保期内非人为损坏免费维修
- 出口包装符合ISTA 2A国际运输标准
- CE认证+ISO9001:2015质量体系认证
如果您正在评估海岛酒店、沿海工业园、远洋项目、海水养殖等场景的海水淡化方案,昌海可以提供48小时内免费水质分析+初步工艺方案。提供原水水质报告(日均TDS、温度、SDI)和用水量需求,即可获得设备选型+投资估算+投资回收期测算的完整报告。
典型项目周期:标准50m³/天设备制造4-6周,海运+清关+现场调试约6-8周,从合同签订到出水约12-14周。大型项目(>500m³/天)8-16周不等,需要根据水质和场景单独评估。
结语:海水淡化不是”装上去就行”的设备
海水淡化看起来原理不复杂——”加压让水分子透过膜”——但从昌海跑过的20+海岛项目来看,真正决定项目成败的从来不是膜本身,而是前端的预处理(UF是否到位、SDI是否控住)、系统的能量回收(ERD是否真的工作)、运行参数的精细管控(回收率、压力、温度、游离氯)。这3个坑任何一个没踩好,3-6个月就会出现膜压差飙升、单方水成本翻倍的连锁反应。
对于真正要在海岛或沿海做长期淡水供应的业主来说,选设备不能只看”便宜”,而要看:①预处理路线是否完整(建议强制UF);②ERD是否标配;③厂方是否有出口海运经验(ISTA 2A包装、CE认证、海外调试能力)。昌海环保12年出口经验,已为泰国/印尼/新加坡/中东多个海岛项目稳定供水,从设备选型到调试出水全流程兜底。
