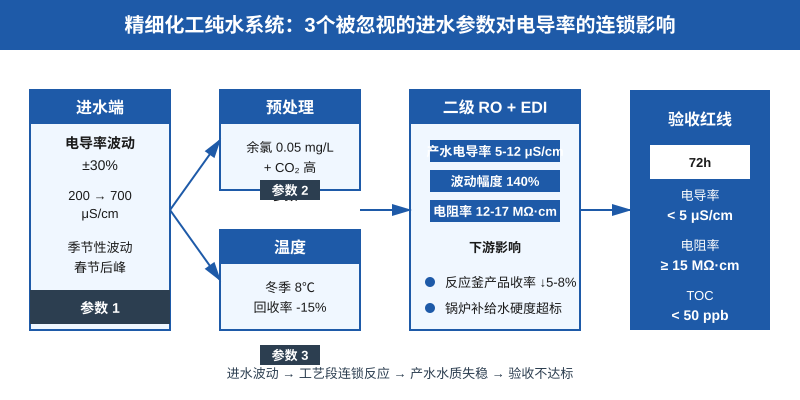

精细化工厂的反渗透+EDI超纯水系统调试期,最让厂长头疼的不是”出不来水”,而是产水电导率像心电图一样波动——投产第一个月稳定在 5 μS/cm,第二个月突然跳到 12 μS/cm,电阻率从 17 MΩ·cm 跌到 12 MΩ·cm。这种现象在某中型精细化工厂项目中实测持续了 47 天,直接导致反应釜产品收率下降 5-8%、锅炉补给水硬度超标停机检修。复盘调试日志发现,90% 的电导率波动都不在反渗透主机上,而是 3 个被忽视的进水参数在作祟。
精细化工对纯水水质的要求比食品饮料、电镀更苛刻。反应釜直接接触原料,纯水中的 TOC 和溶解氧都会影响产品收率;锅炉补给水硬度超标会直接结垢停机;清洗用超纯水如果 TOC > 50 ppb 会污染中间体。这三类用水叠加,让电导率波动成为全厂最敏感的指标——一旦连续 4 小时超过 5 μS/cm,整套工艺就要停车排查。

进水端最常被忽视的第一个参数是电导率的季节性波动。南方某精细化工厂春节后投产,原设计按进水 200 μS/cm 选型,但春节后化工厂密集复产叠加雨季,江河水源电导率在 2 周内从 200 飙到 700 μS/cm,反渗透产水从 3 μS/cm 涨到 11 μS/cm,EDI 模块进水超出额定值(< 20 μS/cm)但未触发报警。整改方法是在进水总管加装在线电导率仪,与 RO 产水侧电导率做差值计算——当差值从 195 μS/cm 跌到 100 μS/cm 以下时,意味着 RO 膜已被污染,立即切换清洗程序而不是死扛。
第二个隐形污染源是余氯与 CO₂ 的联动。化工厂原水常用次氯酸钠杀菌,余氯残留 0.05-0.1 mg/L 单独看不超 EDI 进水限值(< 0.05 mg/L 可接受),但叠加原水中高 CO₂(pH 6.5 左右),会形成次氯酸分子穿透预处理进入 EDI 模块,缓慢氧化阴离子交换树脂。某项目运行 4 个月后电阻率从 17 MΩ·cm 跌到 12 MΩ·cm,复测 EDI 进水余氯仅 0.03 mg/L,但 ORP 高达 280 mV。整改方法是在 ORP > 200 mV 时自动启动 NaHSO₃ 还原,并加装在线余氯表做双重确认。
第三个被忽视的参数是冬季进水温度。化工厂 RO 设计回收率 75% 是按 25℃ 标准温度计算的,但北方或华东冬季进水温度常跌到 8℃ 以下——水温下降 17℃,水的黏度增加 25%,反渗透膜通量按设计下降,反渗透泵必须提高压力才能维持产水量,但这会导致段间增压泵超负荷、浓水侧结垢加快。实测某项目冬季回收率从 75% 掉到 60%,产水电导率从 4 涨到 9 μS/cm。整改方法是在 RO 进水前加装板式换热器,把水温提到 20-25℃,回收率立即恢复设计值。
精细化工纯水系统工艺配置对比
不同工艺段组合对进水波动的容忍度差异很大,下表给出三种典型配置的实际运行数据对比。
| 工艺配置 | 进水波动容忍度 | 产水电导率 | 电阻率 | 适用场景 |
|---|---|---|---|---|
| 单级 RO | ±15% | 5-15 μS/cm | 0.2-0.5 MΩ·cm | 锅炉补给水 |
| 二级 RO | ±25% | 1-3 μS/cm | 0.5-1 MΩ·cm | 一般工艺水 |
| 二级 RO + EDI | ±35% | < 1 μS/cm | 15-18 MΩ·cm | 精细化工反应釜 |
| 二级 RO + EDI + 抛光混床 | ±45% | < 0.1 μS/cm | > 18.2 MΩ·cm | 半导体级清洗 |
化工厂反应釜工艺用水推荐二级 RO + EDI 配置,进水电导率波动 ±35% 内都能稳定产水;如果产品对 TOC 敏感(如医药中间体),再加抛光混床把 TOC 从 50 ppb 降到 5 ppb 以下。某精细化工项目的实际数据是:进水波动 ±40% 时,二级 RO + EDI 仍能维持 16 MΩ·cm,但单级 RO 早已突破 10 μS/cm 红线。
进水端 3 个在线监测点的部署要点
针对上面 3 个进水参数,整改成本最低的方案是加装 3 个在线监测点:进水总管电导率仪(建议双极式电极,量程 0-2000 μS/cm)、ORP + 余氯复合电极(ORP 监测 + DPD 比色法周校验)、进水温度 PT100(与板换联动控制)。这 3 个监测点的总投资不超过 8000 元,但能把电导率波动的发现时间从”日”缩短到”分钟”——某化工厂部署后,调试期电导率异常平均 4.2 小时被发现,整改后缩短到 18 分钟。

调试期最常见的错误是把电导率波动归咎于反渗透主机或 EDI 模块本身,而忽略了进水端的 3 个隐形参数。某项目第一次更换 EDI 膜堆(成本 12 万元)后电导率仍波动,复查发现是进水 ORP 高达 320 mV,余氯穿透预处理所致。整改前 47 天里,更换耗材成本累计 21 万元;整改后 12 个月内零波动,节约的运维成本足够再装 2 套监控系统。
验收红线:3 项硬指标不能放水
精细化工纯水系统验收不能只看瞬时数据,必须满足 3 项硬指标:连续 72 小时电导率 < 5 μS/cm(波动幅度 < 20%)、电阻率 ≥ 15 MΩ·cm(精细化工级)、TOC < 50 ppb(医药中间体级 < 10 ppb)。这 3 项指标对应到调试期的具体动作是:电导率趋势图要保留 72 小时连续数据,每 2 小时取样一次;电阻率要在主机出水和使用点分别测量,差值 > 1 MΩ·cm 提示管路二次污染;TOC 要在 EDI 产水端和使用点各取一次,差值 > 10 ppb 提示抛光混床失效。
这 3 项硬指标在调试期必须卡死。如果连续 72 小时任何一项不达标,必须找出进水端的根因再验收,而不是等运行 3 个月后问题集中爆发——后者整改成本是前者的 5-10 倍。某化工厂因为赶工期没有卡 72 小时红线,运行 3 个月后反应釜产品收率异常,倒查才发现电导率波动早已超标,最终停车整改损失超过 80 万元,远超当初多花 2 周调试的成本。
精细化工纯水系统的”隐形坑”集中在进水端:电导率季节性波动、余氯与 CO₂ 联动、冬季温度下降——这 3 个参数都不是反渗透主机或 EDI 模块能解决的,必须从原水预处理和在线监测入手。把 3 项验收硬指标卡死在调试期,比运行后整改节省 10 倍成本,这是化工厂纯水系统调试验收的底线逻辑。
