西北某 2×350 MW 热电联产机组 2024 年 9 月完成锅炉补给水改造:软化水+高压反渗透组合工艺,验收当天电导率表稳指 4.8 μS/cm,业主签字通过。但投运 90 天后运行班长发现产水电导率悄悄爬到 78 μS/cm,已逼近中高压锅炉 ≤10 μS/cm 红线的 8 倍。车间主任把化验单往桌上一拍:”系统重做。”老工程师到现场一看,3 个问题都藏在软化水和高压 RO 的阀门里——没有人动过设备本体,参数却悄悄漂了 3 个月。
这类”验收达标、3 个月反弹”是电厂补给水系统最常见的慢性病。本文从 3 个老工程师反复校验的隐形阀门出发,拆解高压反渗透+软化水工艺在电力/新能源场景的真实运行逻辑。
一、为什么验收达标≠长期达标
1. 锅炉补给水的标准远比饮用水苛刻
GB/T 1576-2008《工业锅炉水质》对中高压锅炉补给水的硬指标:硬度 ≤0.03 mmol/L、电导率 ≤10 μS/cm(25℃)、溶解氧 ≤0.05 mg/L、pH 8.8~9.3(加药后)。这意味着软化水+高压反渗透不是”达标即可”的组合,而是要长期守住 4 个数值同时在安全区。

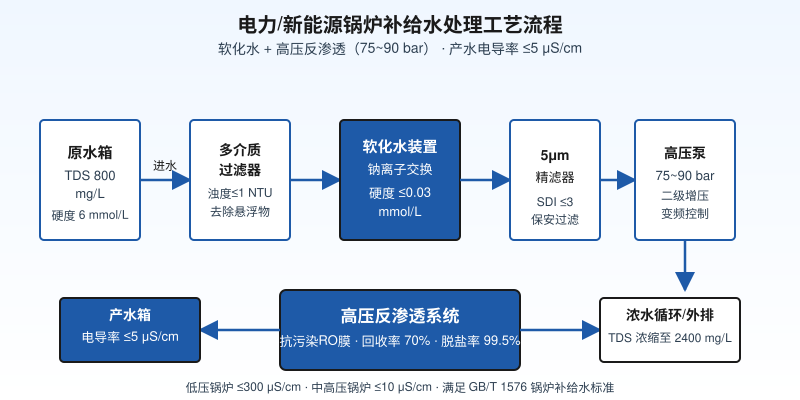

2. 软化水和高压 RO 是”串糖葫芦”
软化水(钠离子交换)只解决硬度,把 Ca²⁺/Mg²⁺ 换成 Na⁺;高压反渗透(75~90 bar)解决 TDS 和溶解性离子。任何一段失守,下游就兜不住:硬度一旦从 0.03 漂到 0.1 mmol/L,高压 RO 膜面 14 天内就会出现 CaCO₃ 结垢,脱盐率年衰减从 1% 跳到 5%。

二、3 个隐形阀门,90% 项目栽在第二个
1. 阀门①:软化水出口硬度的在线监测频率
软化水器再生周期通常按累计流量自动触发,但水质波动大的电厂(地下水切换地表水、季节性原水变化)累计流量往往偏差 15~20%。老工程师的做法是:软化水出口加在线硬度仪(电极法),超过 0.05 mmol/L 立即报警并强制再生,而不是等 24 小时人工取样。多数项目只在实验室做日检,无法捕捉夜间树脂穿透。
2. 阀门②:高压 RO 进水的 SDI(淤泥密度指数)
高压反渗透膜对进水 SDI 要求 ≤3,推荐 ≤2。软化水看似”干净”,钠型树脂再生时 NaCl 残留会让 SDI 在 4~5 之间波动 2~3 小时——这正是 90% 项目栽跟头的地方:取样避开了这个窗口,验收时 SDI 1.8 完美达标,但实际运行时膜面每天有 3 小时处于污染状态,3 个月后压差升高 0.4 bar,脱盐率掉 4%。
3. 阀门③:高压 RO 段间增压泵的扬程余量
高压 RO 75~90 bar 的工作压力由高压泵+段间增压泵叠加提供。当膜污染导致压差上升 0.3 bar 时,段间增压泵必须能把扬程补回来;老工程师的标定是段间泵额定扬程 ≥1.2 倍设计压差,留 20% 余量。许多项目段间泵按设计点配置,运行 6 个月后扬程不足、产水量从 120 m³/h 跌到 95 m³/h,被迫降回收率或停机清洗。
三、关键参数对照表
| 监测点位 | 设计值 | 验收合格线 | 3 个月后实漂区间 | 对锅炉的影响 |
|---|---|---|---|---|
| 软化水出口硬度 | ≤0.03 mmol/L | ≤0.03 | 0.04~0.12 | RO 膜 CaCO₃ 结垢 |
| RO 进水 SDI | ≤2 | ≤3 | 3.5~5.2(夜间) | 膜污染加速、压差升高 |
| RO 工作压力 | 75~85 bar | 稳定区间 | 82~90 bar 顶限 | 段间泵超载、寿命缩短 |
| 产水电导率 | ≤5 μS/cm | ≤10 | 15~80 | 锅炉排污加大、热效率下降 |
| 产水回收率 | 70% | ≥65% | 55~60% | 水耗上升 25% |
四、华东某 2×300 MW 热电厂案例:从 78 μS/cm 回到 5 μS/cm
该机组 2024 年改造时按”软化水+高压 RO+EDI”路线设计,验收电导率 4.5 μS/cm,业主一次签字通过。运行 92 天后中控室报警:产水电导率 78 μS/cm,已超过 4 倍安全余量。运维团队按老思路排查 RO 膜、加药、清洗——全部正常,问题僵持 3 周。
老工程师到场后只做了 3 件事:
1. 软化水出口加装在线硬度仪,连续监测 48 小时:捕捉到夜间 02:00~05:00 时段硬度从 0.02 跳到 0.18 mmol/L,再生周期按累计流量 18:00 触发,但夜间低流量时段树脂提前穿透,3 个月累计漂移才被发现。
2. 在 RO 进水泵前加装 SDI 在线监测,24 小时趋势图:发现再生后的 3 小时内 SDI 从 1.8 跳到 4.5,这 3 小时产水虽然合格但已对膜面造成累计污染。整改方式:再生后前 3 小时的产水自动切换到原水箱,不进入 RO 系统。
3. 段间增压泵更换为变频型,扬程从 8 bar 提到 12 bar:同时调整高压泵到 78 bar 稳态运行,留出 12 bar 污染余量。整改后 21 天,电导率回到 4.6 μS/cm 并稳定运行至今。
该项目培训结论:高压反渗透不是”装上就完”,3 个阀门(在线硬度、SDI 趋势、段间扬程)才是验收后 3~6 个月的关键监测点。单一参数漂移会被其他参数补偿掩盖,但 3 个一起漂就是电导率反弹 16 倍。
五、给电厂/新能源业主的 3 条验收后建议
1. 验收当天只算 60 分,30 天后再签字
软化水+高压 RO 系统验收不要当天签完。建议投运 30 天后做”老化工况测试”:连续 72 小时满负荷运行,监测电导率、SDI、硬度 3 个参数的漂移趋势。任意一个参数 30 天内漂移超过 30%,必须追查阀门而非更换设备。
2. 在线监测仪表必须有冗余
电导率仪、硬度仪、SDI 仪建议双机冗余或交叉校验。单点失灵时若没有第二路数据,可能要等 2~3 周人工取样才发现问题——这段时间 RO 膜已经吃进了大量污染。
3. 浓水回收别等到验收后再决定
高压 RO 浓水 TDS 通常在 2400 mg/L(含再生水 NaCl 残留时可达 3500 mg/L)。电厂应同步规划浓水去向(电厂冲灰、循环冷却补水或 DTRO 减量),不要等验收后才发现浓水无处可去,被迫降回收率运行。
结语
电导率从 5 反弹到 80 μS/cm 不是单一设备的故障,而是软化水+高压 RO 三个隐形阀门协同失衡的结果。软化水出口硬度、RO 进水 SDI 夜间漂移、段间增压泵扬程余量这 3 个老工程师反复校验的参数,是电厂补给水系统投运后 3~6 个月的关键监测节点。把这 3 个数据卡在合理区间,新能源电厂的补给水才有底气撑过 90 天稳定运行。
